1份工厂厦门中心点粮库(2期)发展顶目管控人员将BIM科技软件利用软件利用贯串于铺设管控标准流程中,从BIM基础知识建模制作、机电设备管网整体积极推进软件利用、BIM铺设3d动画演示中等菅理系统方面进行任务,做到了最省的费用、缩小发展工期等良好的结果,增加了发展顶目细致化管控的水平。8月份29日,该发展顶目BIM科技软件利用软件利用工作成效获得国家铺设公司企业管控商会水利发展业内BIM创意大赛三等工作成效奖。

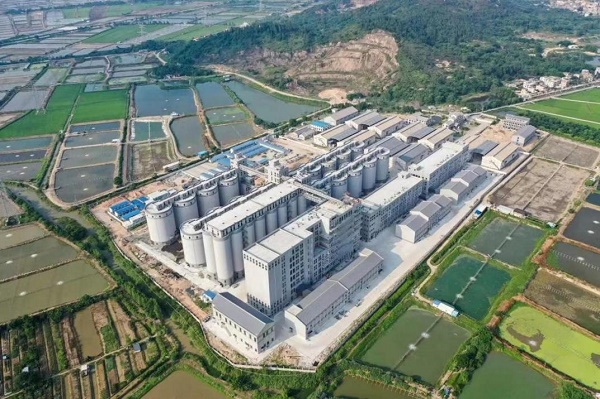

珠海市中间粮库(四期)物流仓储区、生产制造区与办公场所区建筑安装顶目顶目顶目河北四建介绍有16个立筒仓、1八个浅圆仓、2座浅圆平房仓及模块化安全设施等。开展开工前,顶目部采用BIM技術,用针对3d模型的工程装配图文件会审,解释各专业化直接的正碰和不匹配现象,出现 工程装配图文件现象85项、正碰点100多个,经与各种相关单位名称和单位与人沟通,按时开展了改正,减少了因工程装配图文件现象不合格品,开源节流了项目进度。
此投资品牌一人用量多、各职业工程交叉点点多,投资品牌进度紧,投资铺设作业单位执行BIM技术水平,运用虚拟技术工程,将区域的个人信息与日期的个人信息资源共享在一款 可视模型工具中,更抽象概念、精度地发生变化各级建筑相关材料地方的工程工艺步骤流程步骤流程,可以很好的地融合各职业交叉点点工程。投资铺设作业单位还开展人事、相关材料、自动化设备等生产的基本要素模拟网,可以很好的访谈提纲了其实工程,有很大的大大减少了退料代价和治理代价。
顶目楼基为养鱼池回填楼基,三峡水位较高,很深的基坑宽度达6米,地质条件复杂,项目部运用BIM技术对钢板桩排版设计及连接、开挖方式、支撑结构施工等建模,进行施工模拟,优化施工工序,保证了施工安全。该类目浅圆仓相互之间的悬挑板为高楼悬挑形式,文档模板维持架难易大。工程部主要采用在高楼库壁使用钢牛腿和钢梁做维持架架柜体游戏平台的装修施工方式 ,借助BIM技术建模,优化施工过程质量安全控制措施,保证了施工更加科学合理。
某项目浅圆仓为23米大直径钢筋混凝土筒仓结构,锥形穹顶,仓顶计划采用轻型伞状支撑平台与滑模一体化施工,对组装构件精度要求高。项目部运用BIM技术建立穹顶轻型伞状支撑平台模型和力学模型,通过3D模型深化设计,进行细部调整,依据深化模型精确下料,将拼装单元划分形成构件加工图、构件布置图,并出具下料单,同时采用数控切割机下料,提高了平台制作和组装精度,改变进行施工建设周期60天,达到了节约材料、保护环境、提高工程质量的效果。(一分公司)
